Avancement des travaux de l’agrandissement, de l’école existante et de la cour

27 mai, 2022

Les travaux de construction à l’école St-Léon-de-Westmount se poursuivent dans l’école existante et dans la nouvelle aile afin de livrer le bâtiment à l’occupation des élèves et du personnel en août 2022. La nouvelle aile comprend une salle polyvalente, une bibliothèque moderne disposant d’un espace d’atelier et d’une zone de détente, des locaux de service de garde et plusieurs classes, dont certaines spécialisées (arts plastiques, musique).

Travaux complétés récemment

Agrandissement

  • Travaux de systèmes intérieurs, installation des cloisons sèches et tirage des joints
  • Peinture des locaux et couloirs
  • Début de la pose des plafonds suspendus et des luminaires des classes

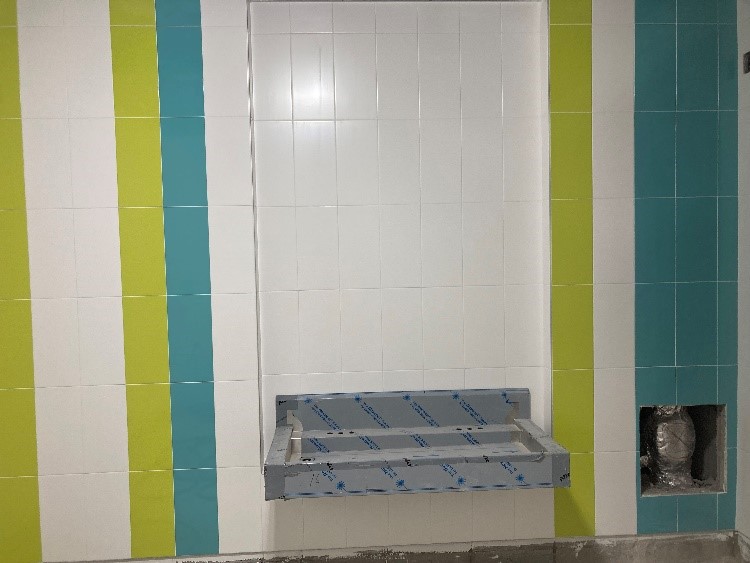

  • Pose de la céramique aux salles de bain

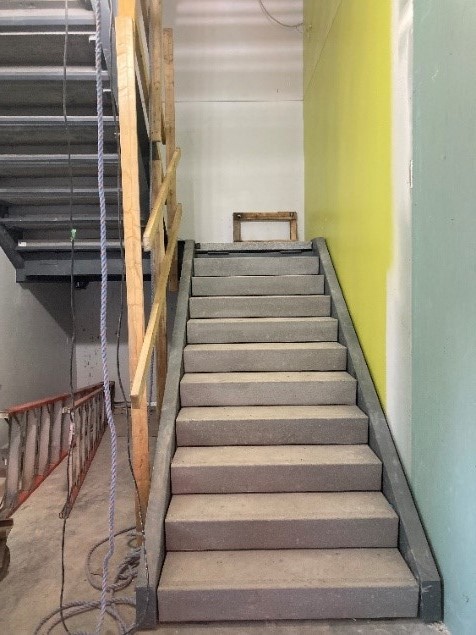

  • Pose des marches et limons d’acier d’un des escaliers d’issue
  • Isolation des murs extérieurs et étanchéisation du périmètre
  • Début des travaux de maçonnerie (pierre St-Marc) au pourtour de l’édifice
  • Démolition de la cage d’escalier existante à la jonction de l’agrandissement pour permettre l’érection d’une structure de trois niveaux permettant de passer de l’agrandissement à l’école existante
  • Travaux de régulation automatique

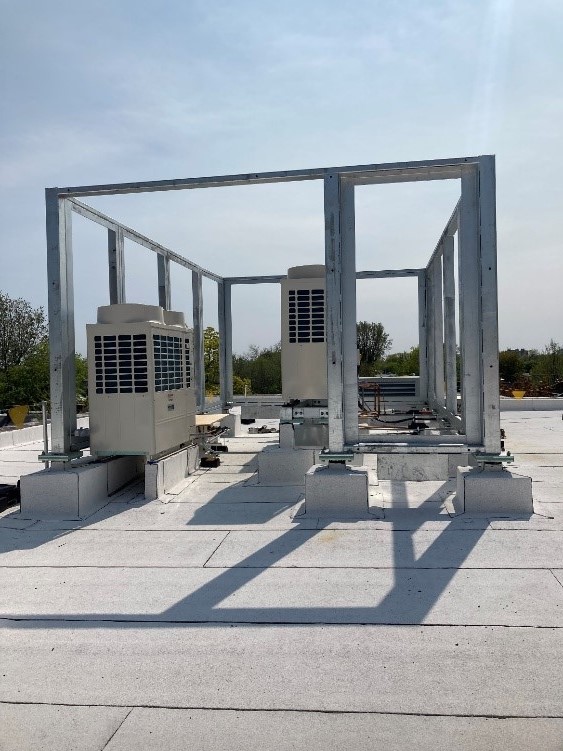

  • Installation des unités de traitement d’air et finalisation de l’isolation des conduits de ventilation

École existante

  • Déménagement d’une classe au deuxième étage pour permettre l’avancement du cloisonnement de la nouvelle zone administrative

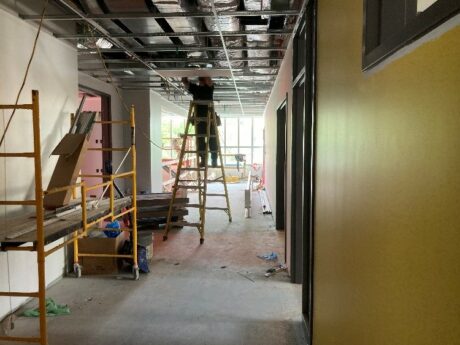

  • Finalisation des ossatures de plafonds suspendus aux couloirs des RDC, 1er et 2e étages

Cour d’école

  • Rejointoiement de la maçonnerie existante

Travaux en cours

Agrandissement

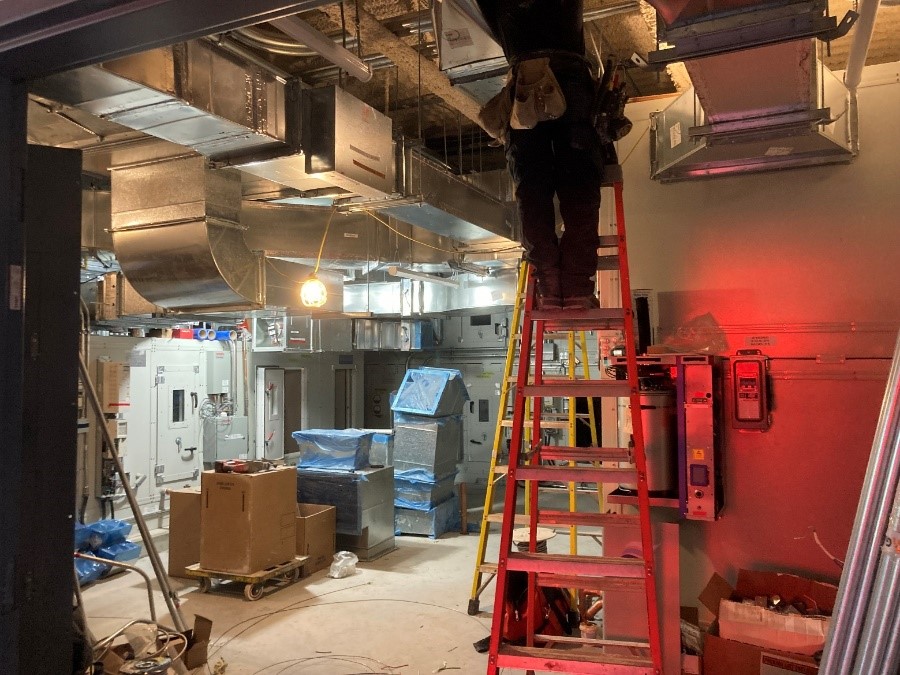

  • Travaux de régulation automatique et d’électromécanique (gicleurs, ventilation, électricité, alarmes, etc.)
  • Pose des plafonds suspendus et des appareils d’éclairage
  • Peinture
  • Pose des limons et marches du second escalier d’issue

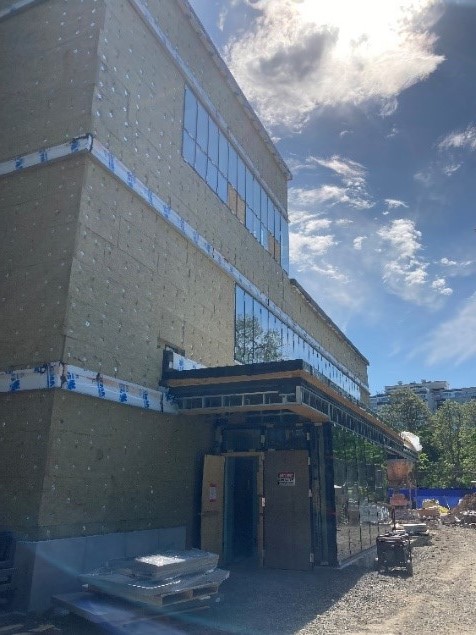

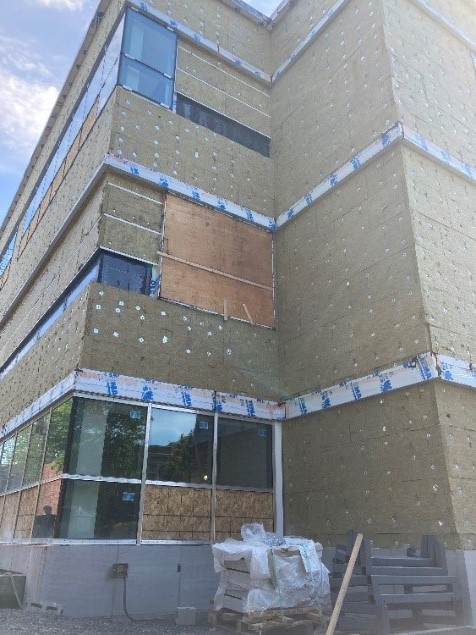

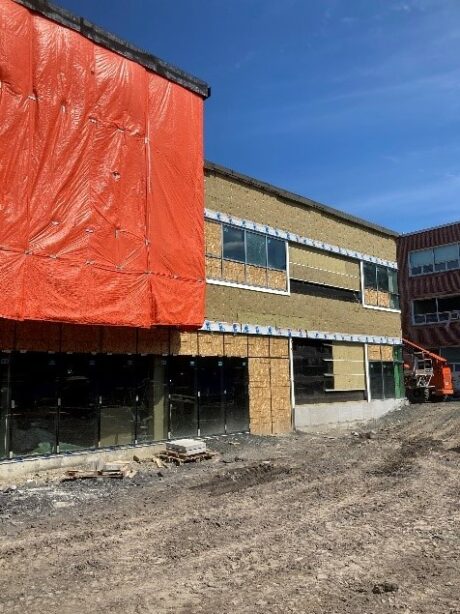

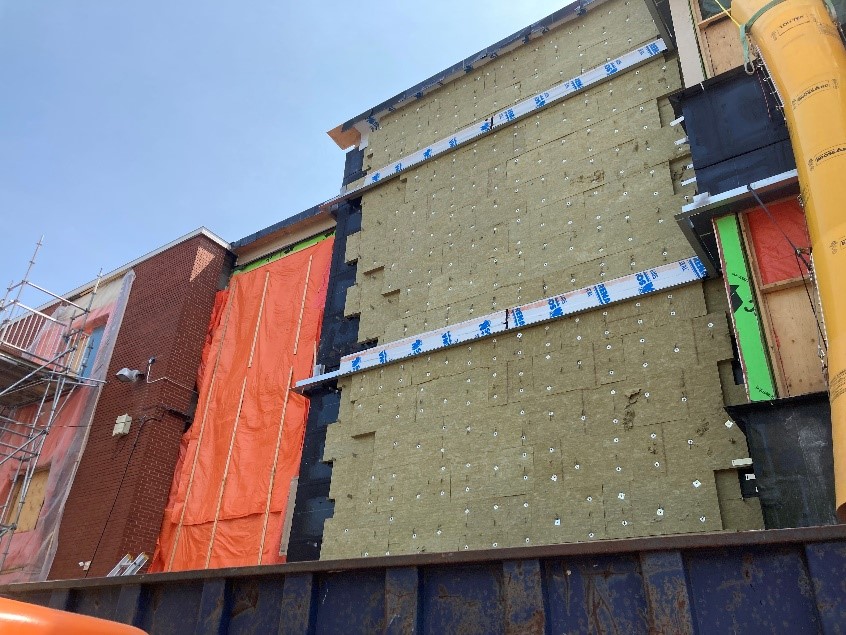

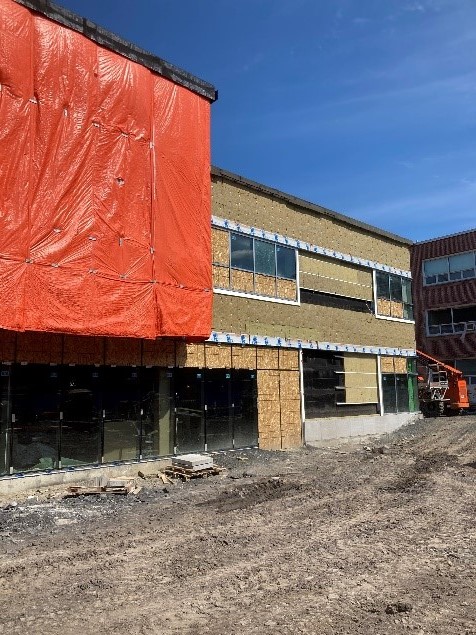

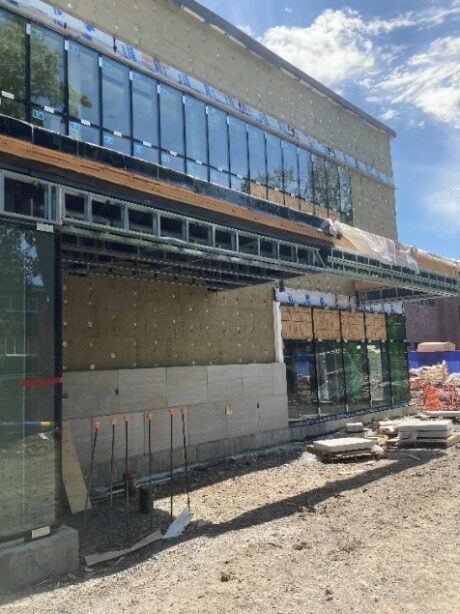

  • Maçonnerie extérieure

École existante et cours avant

  • Démolition des cloisons intérieures de blocs dans la cage d’escalier démolie
  • Travaux de systèmes intérieurs au secteur administratif du deuxième étage (tirage des joints de plâtre, peinture et pose des plafonds)
  • Mobilisation en cour avant (rue Clarke) pour l’excavation du périmètre, afin d’appliquer un enduit imperméabilisant sur le mur de fondation et de poursuivre l’installation du drain français

Travaux à venir dans les prochaines semaines

Agrandissement

  • Installation de la structure d’acier dans la cage d’escalier démolie
  • Raccordement électrique et début des essais électromécaniques de l’agrandissement
  • Travaux d’alarme incendie, intrusion et des systèmes d’intercommunication
  • Pose des portes

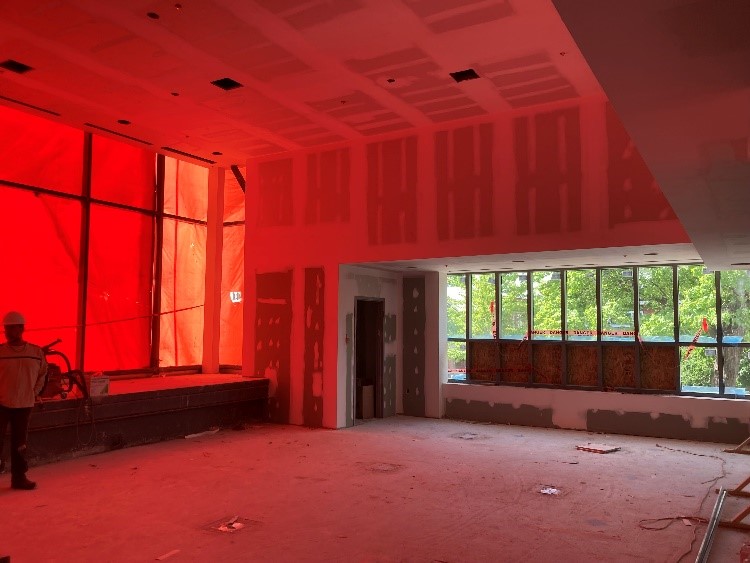

  • Installation des volets et du vitrage du mur rideau du carrefour d’apprentissage
  • Travaux d’ébénisterie
  • Pose des planchers

École existante

  • Travaux de reconstruction du secteur administratif, et plafonds des couloirs
  • Travaux au gymnase existant et à sa mezzanine – remplacement du plafond, de l’éclairage et des conduits de ventilation

Cour d’école

  • Installation du drain français dans le passage entre l’école et l’église Saint-Léon-de-Westmount
  • À la sortie des élèves : mise en place de la structure de gradins et d’escaliers extérieurs, bordures, clôtures, revêtements extérieurs et travaux de paysage.

Les images suivantes illustrent l’avancement des travaux. Une nouvelle semblable sera mise en ligne au début juillet concernant les travaux prévus cet été.

Respect du voisinage

Le CSSDM et l’entrepreneur général travaillent dans un esprit de bon voisinage et en accord avec l’ensemble de la règlementation municipale, notamment sur le bruit, la poussière, le niveau de vibrations et le stationnement. Tout commentaire ou inquiétude peuvent être transmis à Mme Catherine Peyronnard, chargée de projet du CSSDM au 514-823-2574.

Mesures de sécurité

Toutes les mesures sont prises afin que les interventions soient effectuées de manière sécuritaire selon des normes élevées établies par le Centre de services scolaire de Montréal (CSSDM) et les organismes régissant le domaine du travail et de la construction. Une firme en santé-sécurité des usagers surveille régulièrement le chantier pour veiller à la sécurité de nos usagers.

Le chantier respecte les consignes d’hygiène et de distanciation physique prescrites par la Direction de la santé publique et la Commission des normes, de l’équité, de la santé et de la sécurité du travail (CNESST) pour protéger les ouvriers et toute la communauté en ces temps de pandémie.

Renseignements

Vous pouvez faire parvenir vos questions ou commentaires à la direction de l’établissement par courriel à stleon@cssdm.gouv.qc.ca.

Source : Service des ressources matérielles
